高举胜利的旗帜继续前进
发布时间:2019-02-21
风雨送春归,飞雪迎春到。已是悬崖百丈冰,犹有花枝俏。二〇一九年的春节后,我公司承建的通吕运河水利枢纽建设工程,正如最伟大诗人——毛泽东同志在《咏梅》诗中所描述的梅花一样,傲然伫立在万里长江奔腾入海之滨,经霜沐雪,纵情绽放!
自二〇一八年十月二十日进入施工现场至今,历时九十多天,分围堰构筑、抽水、清淤、基础处理、底板浇筑五个阶段实施。共投入:大中型设备26台套,水泥4855吨,钢1608吨,钢板桩11677根,管桩1572 根等;完成:土方12万立方,砼 8294 立方。累计完成工作量六千余万元,约占总工作量30%。

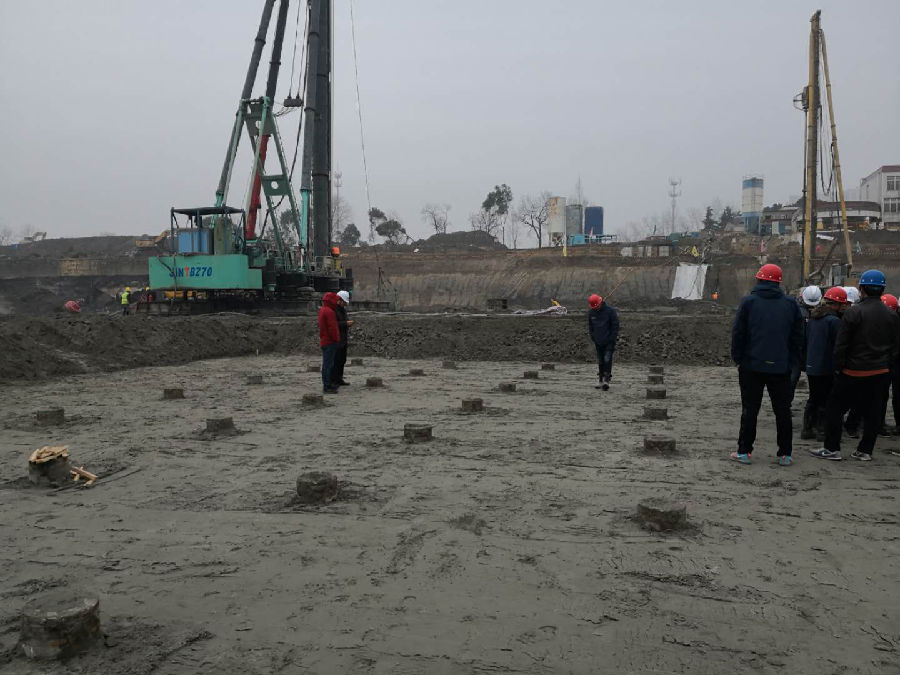

数字看是平淡,然而在看似平淡的背后却有着万千曲折,难以尽诉。就拿清淤工程来说,及时将河床里的淤泥清出,是为下一步的基础处理创造的必要条件。可就在抽水完成之后,河床淤泥平均深度竟达1.5米以上,局部更是达到了2米,比预计的0.3米整整超出五倍以上。就是说,原本一万多立方淤泥方量,陡然增加到了六万多立方。同时,淤泥厚度增加,使得原本机械可以直接进入河床的施工作业变为不可行。难度大,困难就大,大的超出了想象。纵观历史,但凡危难关头,紧要之时,必然需要有智谋和担当的将领站出来引领,更需要有人振臂一呼,提振士气,形成核心,方能化险为夷、转败为胜。“困难是有的,但是都是可以克服的!”——这是公司副总经理蒋一波嘴边常说的一句话。为此,牵头召集省内水利著名专家论证、明确固化清淤的施工方案。在布置实施石灰固化淤泥的同时,以泵站、节制闸底板为中心,分建三条清运通道,投入水、岸挖掘机九台及自卸车三十辆,不分昼夜,不分晴好天气,连续作战,在确保重点突破的前提下,然后全面开花,最终得以按预期完成了施工任务。

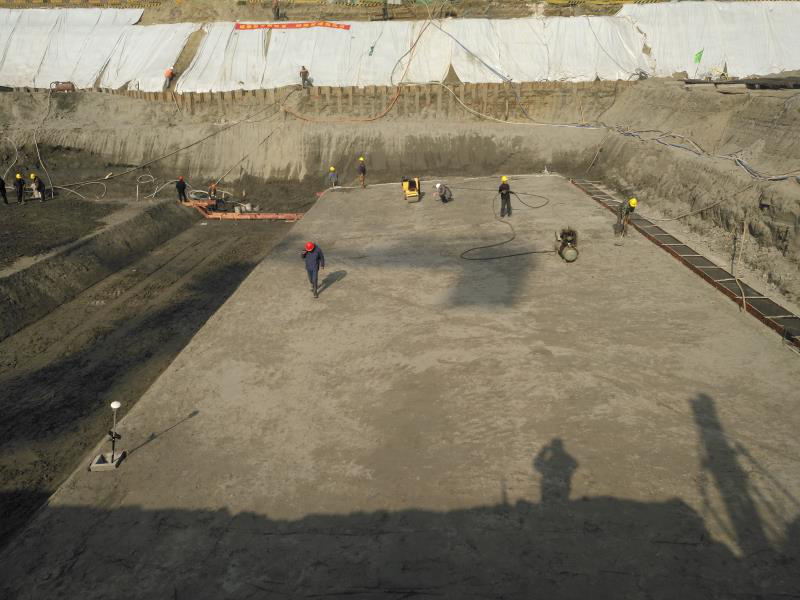

不谋全局者,不足谋一域!我们知道,工程施工过程中的一切工作,都必须紧紧围绕在今年五月底具备水下验收条件,这一重要节点目标来运作。正如项目代建李关华书记在多次在会议上强调的那样:在工程建设实施过程中,一定要有全局观。科学有序地组织工程计划和施工作业安排,以日计划保周计划,以周计划保月计划,再以月计划来确保工期如期和提前实现。然而,天有不测风云,世上总有出乎意料的事情,在工程建设中更是难以例外。原计划在春节前顺序完成节制3、2、1号底板,在计划实施之中,由于连日阴雨导致清淤速度严重滞后和地质上不确定因素出现的爆桩等,在1号底板的施工中出现了状况。如果死磨硬顶,加以时日,固然可以逐步完成,只是节点工期势必会受到严重的拖延。然而,工期是铁板钉钉的事,容不得一丝一毫的松动。那么,如何才能走出困境以至于浴火重生、凤凰涅槃?项目部及时组织技术攻关来优化施工方案,一反先“啃骨头后吃肉”的常规做派,迅速将主攻方向转移到泵站底板上来,将原计划三月初完成的泵站底板提前实施。由于及时调整和优化施工方案得当,泵站底板施工从基坑开挖到封底,再由扎筋立模到浇筑完毕,一气呵成,恰如行云流水!在原来就十分紧张的节点工期上,提前了难能可贵的十天!
俏也不争春,只把春来报。待到山花烂漫时,她在丛中笑。在短短的不到100天的时间里,创造性完成24米长的钢板桩施工作业,取得江苏水利工程建设史上的第一;创造性地一次完成浇筑砼5000余立方,同样取得了江苏水利工程建设史上的第一!不难看出,尽管工程建设中瞬息万变,但有一个不变的铁律:胜利的勋章,永远挂在翘望胜利、勇敢地向着未来进军的建设者的胸前。
风萧萧兮易水寒!以后的形势依然严峻,以后困难也会更加严重。我们当以科学的方法观,用远见和卓识来穿透层层迷雾,审时度势,不怕担责,更不盲目蛮干,自始至终充满乐观主义精神,迈动踏石留印的脚步突出重围、走出困境,如期实现工程建设目标。我们的目的一定要实现,我们的目的一定会实现,我们的目的一定能够实现!
让我们高举起胜利的旗帜前进吧!
